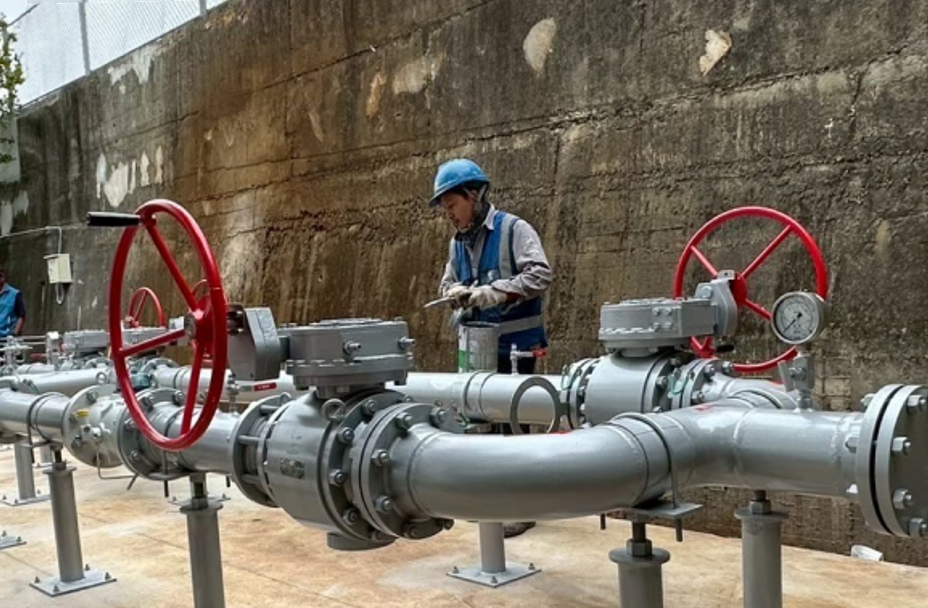

永豐餘清水廠整壓計量站工程

工程概要
永隆工程承攬欣彰天然氣股份有限公司委託之永豐餘消費品實業清水廠整壓計量站設備工程,地點位於台中市清水區,2024年12月完工。服務範圍涵蓋設計、製造、安裝與測試全流程。入口管徑6吋、出口管徑6吋,供氣壓力15.0 kg/cm²,出口系統壓力2.0 kg/cm²,最大流量2,406 SCMH,為永豐餘清水廠紙漿製程提供穩定天然氣熱能來源。
專案背景
永豐餘消費品清水廠以紙漿與消費紙品製造為主,熱能是生產過程的關鍵投入。廠方原使用燃油鍋爐作為主要熱源,但隨著ESG減碳目標日益緊迫,加上工業用燃油成本持續上升,轉型天然氣成為降低碳排放、穩定生產成本的最佳路徑。欣彰天然氣委託永隆工程為清水廠設計並安裝符合製程需求的整壓計量站,完成從燃油到天然氣的基礎設施轉換。
技術挑戰與解決方案
紙廠製程的用氣特性是挑戰所在:生產高峰與低谷之間的流量差異幅度大,調壓系統必須在寬廣的流量範圍(低至幾百SCMH、高至2,406 SCMH)內維持穩定的出口壓力,不允許壓力波動影響鍋爐燃燒效率。永隆工程針對清水廠的製程特性,設計具備高調適能力的調壓系統,並採用模組化工法在苗栗廠預製組裝完成後運至現場銜接,大幅縮短現場施工時間,降低對工廠生產的干擾。
工程成果
永豐餘清水廠成功完成燃油轉天然氣的能源轉型,整壓計量站穩定提供製程所需熱能,碳排放量較燃油供熱顯著降低,協助客戶達成ESG減排目標,並降低空汙規費成本。整壓計量站設計符合欣彰天然氣技術規範,通過系統測試與驗收,完整移交客戶操作維護。
常見問題 FAQ
Q:工廠從燃油轉天然氣,需要安裝什麼樣的整壓計量設備?
燃油轉天然氣的工廠通常需要安裝整壓計量站,將瓦斯公司管線的供氣壓力降至鍋爐或製程設備所需的使用壓力,並完整計量用氣量。典型設備包含:過濾器、調壓器組(含工作閥與監視閥)、流量計、壓力表與溫度計、安全遮斷閥,以及加臭設備(依規定)。永隆工程提供全套交鑰匙服務。
Q:天然氣整壓計量站的施工週期大約多長?
採用模組化預製工法的整壓計量站,從簽約到完工通常需3至5個月。其中設計與製造約佔2至3個月,現場安裝與測試約1至2個月。工期主要受限於設備採購週期及現場土建基礎的準備進度。永隆工程透過苗栗廠的預製能力,可大幅壓縮現場施工時間。
Q:整壓計量站完工後,如何確保長期穩定運作?
整壓計量站應定期進行調壓閥組的校驗、過濾器清洗或更換、計量設備的法定驗表,以及安全遮斷閥的定期測試。永隆工程提供設備交付後的保修服務與維護建議,協助用戶制定預防性維護計畫。
